「外壁塗装は工事を頼んだら、結局何日くらい家にかかるのか」——。見積もりの相談で、費用と並んでよく聞かれるのが工期の話です。
工程の数や乾燥時間が外からは見えにくいため、「思ったより長い」「途中で何日も止まっている」と不安になる方は少なくありません。現場では、流れと各工程の意味を先に知っておくだけで、その不安はかなり軽くなります。
本記事では着工から完工までの工程を時系列で整理し、各工程に何日かかるか、施主が立ち会うべきタイミング、そして雨天や季節で工期が延びる条件まで一覧で確認できるようにまとめました。劣化診断や工期の最終判断は、塗装技能士・建築士などの有資格者にご相談ください。
この記事でわかること
- 戸建ての標準工期は約7〜10日、屋根塗装も含めると10〜14日が目安(30坪前後の一般的な戸建ての場合)
- 工程は「足場→高圧洗浄→下地処理→養生→3回塗り→点検→足場解体」の流れ。塗りは下塗り・中塗り・上塗りの3回が基本
- 施主が立ち会うとよいのは「着工初日」「色や仕上がりの確認時」「完工検査」の3場面。塗装中ずっと在宅する必要はない
- 工期が延びる主因は「雨天・冬季の低温・既存塗膜の劣化・付帯部の多さ」。逆に「短すぎる工期」は乾燥不足のサインのことがある
結論を先に書きます
外壁塗装の工期は、戸建てでおおむね7〜10日、屋根もまとめて塗るなら10〜14日が目安です。日数の大半は塗料を「しっかり乾かす待ち時間」で、工程が止まって見える日も多くは必要な乾燥時間と考えてください。
大事なのは日数の短さではなく、3回塗りと乾燥時間が工程表どおりに確保されているかです。早ければ良いわけではなく、乾燥を飛ばした突貫工事はかえって早期の塗膜剥がれにつながります。
- 標準工期は7〜10日(屋根込みで10〜14日)。日数の多くは乾燥の待ち時間
- 塗りは下塗り・中塗り・上塗りの3回が基本。各回に乾燥時間が要る
- 施主の立会いは初日・色確認・完工検査の3場面でほぼ足りる
- 工期は雨天・冬季・劣化・付帯部の多さで延びる。短すぎる工期は要注意
外壁塗装の工期は何日かかる?全体の目安
結論から書くと、一般的な30坪前後の戸建てで、外壁塗装の標準工期は約7〜10日です。屋根塗装も一緒に行う場合は足場を共用できますが、塗る面積と乾燥時間が増えるため、合計10〜14日を見ておくと安心できます。
「2週間も?」と感じる方が多いのですが、このうち実際に職人が手を動かす日は半分ほど。残りは塗料を乾かす待ち時間や、雨天による予備日です。工事が止まって見える日があっても、多くは工程上必要な乾燥時間だと考えてください。
建物の規模や条件によって日数は前後します。下の表が、ざっくりした全体像の目安になります。
| 建物・条件 | 工期の目安 | 備考 |
|---|---|---|
| 戸建て(外壁のみ・30坪前後) | 約7〜10日 | 最も一般的なケース |
| 戸建て(外壁+屋根) | 約10〜14日 | 足場共用で割安・乾燥日が増える |
| 劣化が重い・補修が多い家 | 約12〜16日 | 下地処理の日数が増える |
| 雨が多い時期・冬季 | 標準+数日〜1週間超 | 乾燥待ち・中断で延びやすい |
| アパート・マンション規模 | 約3〜4週間 | 面積が大きく工程が長い |
工期は塗装面積・劣化度・天候で動くため、正確な日数は現地調査を踏まえた工程表で確認してください。費用の幅と合わせて把握したい方は外壁塗装の費用・相場と適正価格の見極め方もあわせてご覧ください。

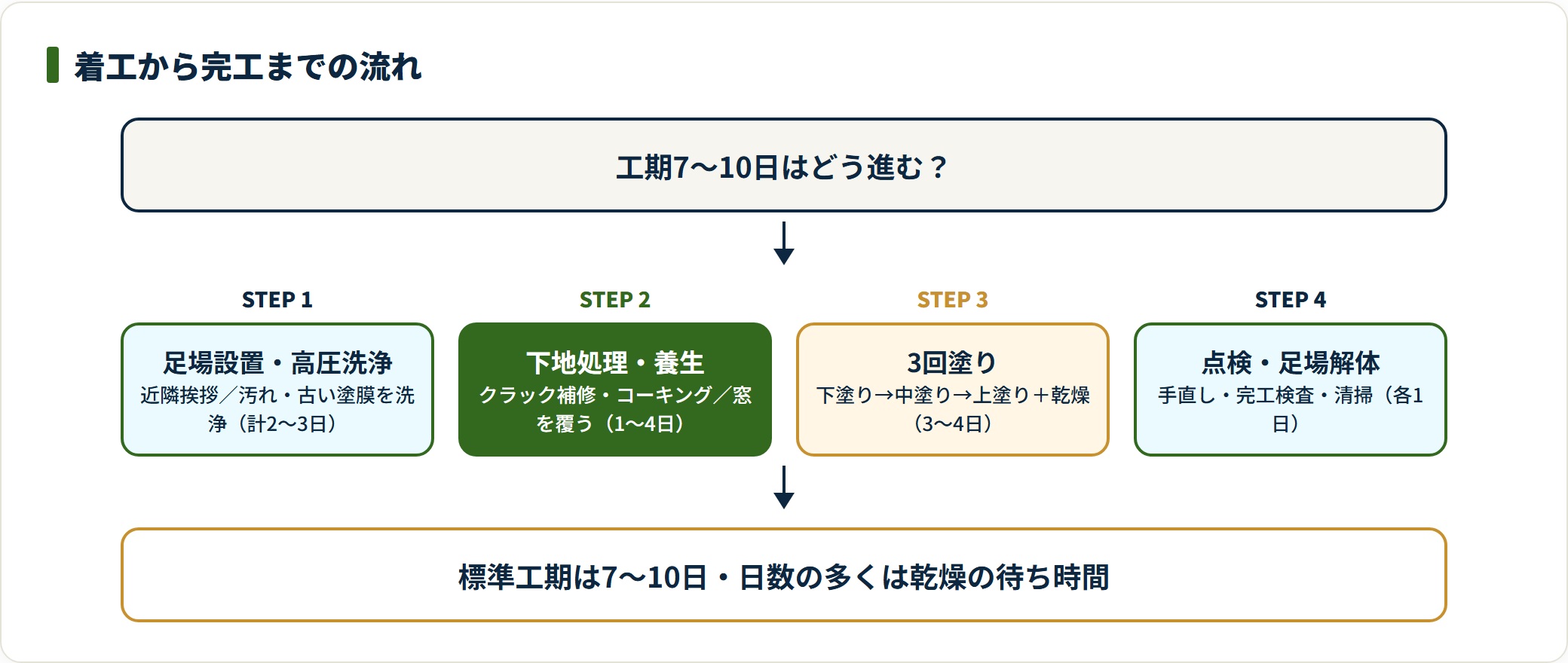

着工から完工までの工程と各工程の日数
外壁塗装の工程は、ばらばらに見えても一本の流れになっています。まずは全体の順番を押さえておくと、自分の家が今どの段階かを把握しやすくなります。
工程は大きく次の7つです。
- 近隣挨拶・足場の設置(1日)
- 高圧洗浄と乾燥(1〜2日)
- 下地処理・コーキング補修(1〜3日)
- 養生(半日〜1日)
- 3回塗り(下塗り・中塗り・上塗り/3〜4日)
- 点検・手直し(1日)
- 足場の解体・清掃(1日)
足場の設置と近隣挨拶(1日)
工事の初日は、足場の組み立てと飛散防止ネットの設置から始まります。所要はおおむね1日で、組み立て中は金属音が出るため、近隣への挨拶はこの前後に済ませるのが一般的です。
足場は職人の安全と塗りムラ防止のために欠かせない設備。足場をしっかり組むかどうかは仕上がりの均一さに直結します。近隣挨拶は業者が代行することが多いものの、施主からも一言添えると後のトラブルを減らせます。
高圧洗浄と乾燥(1〜2日)
足場ができたら、高圧の水で外壁の汚れ・コケ・チョーキング(白い粉)・古い塗膜を洗い流します。洗浄そのものは半日〜1日ですが、そのあと壁を完全に乾かす時間が要るため、合計で1〜2日みておきます。
ここを省くと、汚れの上に塗ることになり塗料が密着しません。洗浄と乾燥は仕上がりの土台であり、地味でも飛ばせない工程です。
下地処理・コーキング補修(1〜3日)
ひび割れ(クラック)の補修、コーキング(目地のゴム状の充填材)の打ち替え、サビ止めなどを行う工程です。家の劣化度で日数が大きく変わり、軽ければ1日、傷みが多ければ3日前後かかります。
サイディング外壁ではコーキングの打ち替えが推奨されるケースが多く、ここの丁寧さが塗膜の寿命を左右します。塗り替えの目安時期は外壁塗装の時期と寿命の判断方法で整理しています。
養生(半日〜1日)
塗らない場所(窓・玄関・室外機・植栽など)をビニールやテープで覆う作業です。半日〜1日で終わりますが、養生の精度が塗料のはみ出しや飛散を防ぎ、仕上がりの印象を決めます。
養生中は窓が一時的に開けられなくなる箇所が出ます。換気のタイミングは事前に職人へ伝えておくとスムーズです。
下塗り・中塗り・上塗りの3回塗り(3〜4日)
塗装の本番です。基本は「下塗り→中塗り→上塗り」の3回を、それぞれ乾燥させながら重ねます。下塗りは壁と仕上げ塗料を密着させる接着剤の役割、中塗り・上塗りで色と保護膜をつくります。
各回のあいだに数時間〜半日の乾燥時間が必要で、合計3〜4日が目安。3回塗りと乾燥時間の確保が、塗装品質のいちばんの肝です。
点検・手直し・足場解体(各1日)
最後に塗り残しやムラを点検し、必要なら手直しします。施主の完工検査もこのタイミング。問題がなければ足場を解体し、周囲を清掃して引き渡しです。点検と足場解体でそれぞれ1日みておきます。
ここで気になる箇所があれば、足場があるうちに伝えるのが肝心です。足場解体後の手直しは再度足場が要り、手間が増えます。
工程別の日数・立会い要否を一覧で確認
各工程の「日数」と「施主が立ち会うべきか」をまとめました。塗装中ずっと家にいる必要はなく、立会いが効くのは数場面に絞られます。
下の表を、工事中の予定づくりの目安にしてください。
| 工程 | 日数の目安 | 立会い | 施主のチェックポイント |
|---|---|---|---|
| 足場設置・近隣挨拶 | 1日 | あると良い | 足場が建物全面を覆っているか |
| 高圧洗浄・乾燥 | 1〜2日 | 不要 | 窓を閉めておく・洗濯物は室内へ |
| 下地処理・コーキング | 1〜3日 | 不要 | 補修箇所の写真記録を依頼 |
| 養生 | 半日〜1日 | 不要 | 換気したい窓を事前共有 |
| 下塗り | 1日 | 不要 | 塗料の缶・型番を確認 |
| 中塗り・上塗り | 2〜3日 | 色確認時はあると良い | 仕上がり色がイメージ通りか |
| 点検・手直し | 1日 | 推奨 | 塗り残し・ムラ・付帯部の確認 |
| 足場解体・清掃 | 1日 | 推奨 | 周囲の汚れ・破損がないか |
表のとおり、立会いが効くのは「着工初日」「色や仕上がりの確認時」「完工検査」の3場面です。日中ずっと在宅できなくても、この3つを押さえれば不安の大半は解消できます。
なお足場がある期間は施錠を厳重にし、洗浄・塗装中は洗濯物を室内に干すなど、生活面の備えも事前に確認しておくとスムーズです。

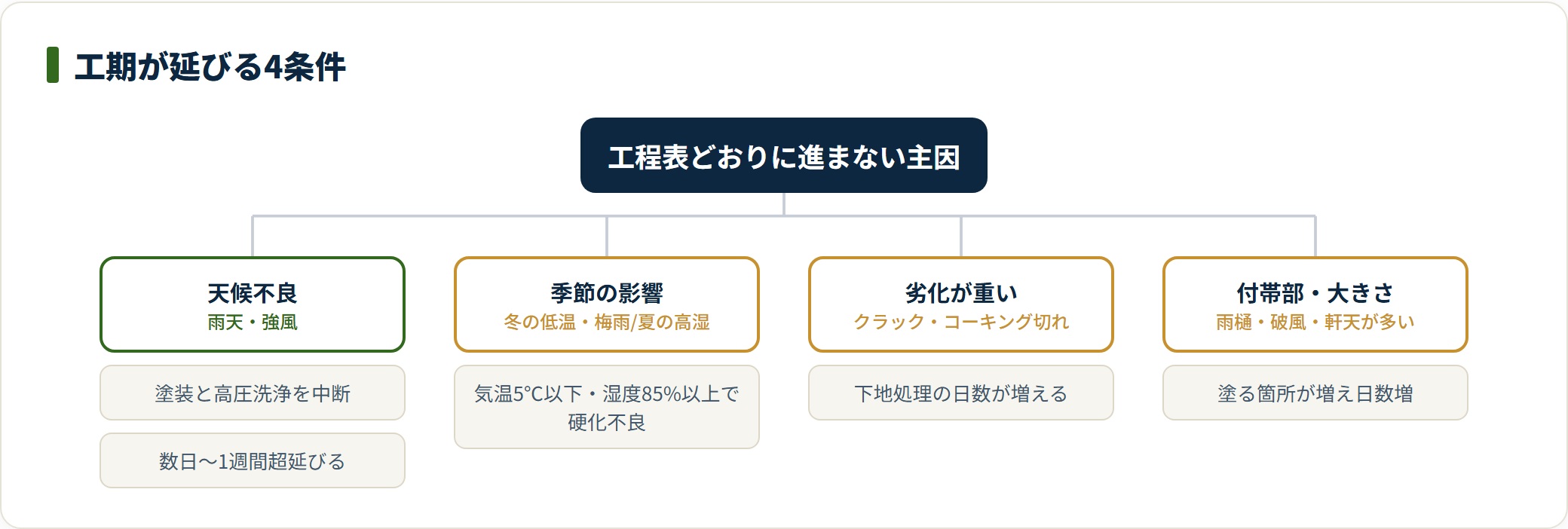

工期が延びる4つの条件と「短すぎる工期」のリスク
工期は工程表どおりに進むとはかぎりません。延びる主な条件を知っておくと、遅れても過度に不安にならずに済みます。逆に、極端に短い工期にはリスクが潜むこともあります。
工期が延びやすい条件は次の4つです。
- 雨天・強風など天候不良
- 冬季の低温・梅雨や夏の高湿度
- 既存塗膜の劣化が重い
- 付帯部が多い・建物が大きい
第一に、雨天と強風は塗装と高圧洗浄を中断させます。濡れた壁には塗れず、乾燥も進まないため、雨が続けば数日〜1週間以上延びることもあります。
第二に、季節の影響です。気温5℃以下・湿度85%以上では多くの塗料が硬化不良を起こすため、冬の低温や梅雨・夏の高湿度では乾燥に時間がかかり、工程がゆっくりになります。
第三に、劣化が重い家は下地処理の工程が増えます。クラックやコーキング切れが多いと補修日数が伸び、全体の工期に上乗せされます。
第四に、雨樋・破風・軒天などの付帯部が多い家や、面積の大きい家は、塗る箇所が増えてそのぶん日数がかかります。

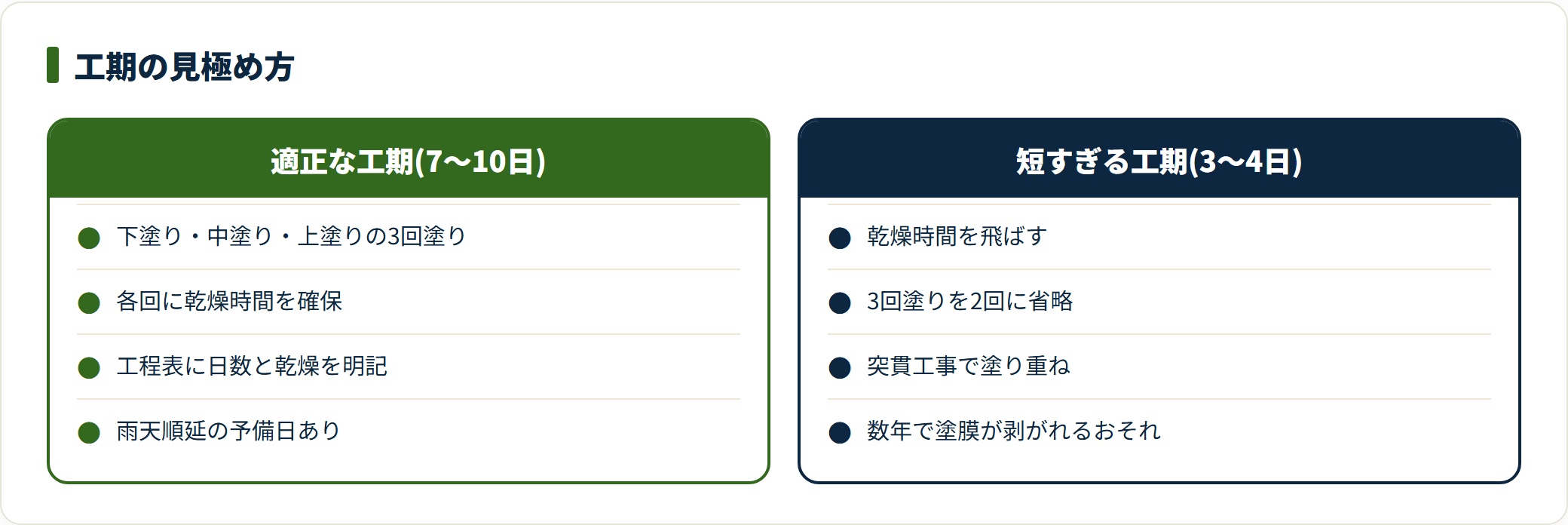

一方で、「うちは3日で終わります」といった極端に短い工期は、乾燥時間や3回塗りが省かれているサインのことがあります。下塗りを乾かさず塗り重ねると、数年で塗膜が剥がれるおそれも。日数の短さだけで良し悪しを判断せず、工程表に各塗りと乾燥時間が書かれているかをしっかり確認してください。
工期で失敗しないために確認すべきこと
最後に、工期で後悔しないための確認ポイントを整理します。ポイントは、契約前に「工程表」と「予備日の扱い」を書面で確認することに尽きます。
口頭の「だいたい10日くらい」だけでは、雨で延びたときに認識のズレが起きやすいもの。各工程の日数と乾燥時間が明記された工程表をもらい、雨天順延の扱いまで聞いておくと安心です。
確認の手順は次のとおりです。
- 各工程の日数・乾燥時間が入った工程表を書面でもらう
- 下塗り・中塗り・上塗りの3回塗りが明記されているか確認
- 雨天で延びた場合の予備日・順延ルールを聞く
- 立会いが要る日(初日・色確認・完工検査)をすり合わせる
- 近隣挨拶を業者が行うか、範囲はどこまでかを確認
こうした工程の進め方や対応の丁寧さは、業者によって差が出ます。複数社の工程表を並べて比べると、日数の根拠や乾燥時間への姿勢の違いが見えてきます。費用と工期をまとめて比較したい方は外壁塗装の一括見積もりサービスおすすめ比較を参考にしてください。
よくある質問(FAQ)
外壁塗装の工程・工期について、相談の場でよく聞かれる質問をまとめました。
Q1:外壁塗装は最短で何日くらいで終わりますか?
条件が良ければ7日前後が現実的な最短です。ただし日数の多くは塗料の乾燥時間で、これは短縮できません。「3〜4日で完了」とうたう工事は、下塗りや乾燥時間を省いている可能性があり、早期の塗膜剥がれにつながるおそれがあります。日数の短さより、3回塗りと乾燥時間が確保されているかを確認してください。
Q2:工事のあいだ、ずっと家にいないとダメですか?
いいえ、日中ずっと在宅する必要はありません。立会いが効くのは「着工初日」「色や仕上がりの確認時」「完工検査」の3場面です。それ以外の日は外出しても問題ない現場が大半です。ただし鍵の管理や換気の希望は事前に職人へ伝えておくと安心できます。
Q3:雨が降ると工期はどれくらい延びますか?
雨の日数ぶん、おおむねそのまま延びると考えてください。濡れた壁には塗装も高圧洗浄もできず、乾燥も進まないためです。梅雨や台風シーズンは数日〜1週間以上ずれることもあります。契約前に雨天順延のルールと予備日の扱いを確認しておくと、遅れても認識のズレが生じにくくなります。
Q4:冬や梅雨に外壁塗装をしても大丈夫ですか?
施工自体は可能ですが、乾燥に時間がかかり工期が延びやすい時期です。気温5℃以下・湿度85%以上では多くの塗料が硬化不良を起こすため、その条件下では作業を止める判断が必要になります。逆に言えば、悪条件で無理に進めない業者は信頼の目安になります。時期選びの詳しい考え方は時期と寿命の記事を参考にしてください。
Q5:屋根塗装も一緒にやると工期はどのくらい増えますか?
外壁のみより3〜4日ほど増え、合計10〜14日が目安です。屋根は塗る面積と乾燥時間が加わるためですが、足場を共用できるので別々の時期に塗るより費用面では割安になる傾向があります。屋根の劣化が進んでいるなら、同時施工のほうが合理的なケースが多いです。
Q6:工事中、洗濯物や生活はどうなりますか?
高圧洗浄と塗装の日は、洗濯物は室内干しが基本です。塗料やほこりが付着するおそれがあるためです。窓は養生で一時的に開けられない箇所が出るので、換気したい窓があれば事前に職人へ伝えておきましょう。足場がある期間は防犯のため施錠を厳重にし、窓の戸締りも欠かさず確認してください。
まとめ:工期は7〜10日が目安、日数の短さより乾燥時間の確保で選ぶ
外壁塗装の工期は、戸建てで約7〜10日、屋根も含めると10〜14日が目安です。工程は「足場→高圧洗浄→下地処理→養生→3回塗り→点検→足場解体」と一本の流れで進み、日数の多くは塗料を乾かす待ち時間が占めます。
施主の立会いは「初日・色確認・完工検査」の3場面でほぼ足り、塗装中ずっと在宅する必要はありません。工期は雨天・冬季・劣化・付帯部の多さで延びますが、極端に短い工期はむしろ乾燥不足のサインのことがあります。
- 標準工期は7〜10日(屋根込み10〜14日)。多くは乾燥の待ち時間
- 工程は足場→洗浄→下地→養生→3回塗り→点検→解体の流れ
- 立会いは初日・色確認・完工検査の3場面でほぼ足りる
- 工期は条件で延びる。短さより工程表と乾燥時間の明記で判断
工程表に各塗りと乾燥時間がきちんと書かれているか、雨天順延の扱いはどうかを確認し、複数社の工程表を並べて比べれば、納得して工事を任せられるはずです。建物の劣化診断や工期の最終判断は、塗装技能士・建築士などの有資格者にご相談ください。
費用の目安は外壁塗装の費用・相場と適正価格の見極め方で、複数社の工程表と見積もりを効率よく集めたい方は外壁塗装の一括見積もりサービスおすすめ比較もあわせてご覧ください。
免責事項
※本記事は公開情報をもとにした整理です。工期や工程の日数は建物の状態・天候・地域によって変動します。劣化診断や工期の最終判断は、塗装技能士・建築士など有資格者へご相談のうえ、各業者の工程表の最新内容をご確認ください。
